Op verzoek van het Dorpsplatform Woensdrecht kwamen Joop Konings van Enexis, Sven van Duuren van BO Infra en wethouder Maikel van der Poel uitleg geven en vragen beantwoorden over de kabelwerkzaamheden in Woensdrecht.
Bij de openbare vergadering van Dorpsplatform Woensdrecht in november waren er veel vragen over de werkzaamheden in Woensdrecht voor de energie transitie maar door het ontbreken van vertegenwoordigers van BO-Infra en Enexis kon hier geen antwoord op gegeven worden. Daarom had het dorpsplatform nu deze avond georganiseerd. Dat was niet voor niks want toen de avond rond acht uur begon zaten er al meer dan dertig belangstellenden in Dorpspunt 't Blickvelt.
De reden van de werkzaamheden
Door de hele energietransitie naar elektrisch rijden, koken, verwarmen etcetera is het huidige stroomnetwerk aan de grens van zijn capaciteit. Om storingen en stroomuitval te voorkomen worden in het dorp Woensdrecht alle laagspannings- en middenspanningskabels in de straat vervangen door nieuwe, zwaardere kabels.
Om dit voor elkaar te krijgen moeten de bestrating opengemaakt worden, moeten de nieuwe kabels gelegd worden, den moeten de nieuwe delen van het netwerk in bedrijf gesteld worden. De huis- en bedrijfsaansluitingen moeten overgezet worden op het nieuwe netwerk, waarna de verouderde kabels verwijderd moeten worden. Ook worden er in het dorp een aantal nieuwe verdeelkasten geplaatst worden om de belasting over het net gelijkmatig te verdelen.
Valse start
Netwerkbeheerder Enexis is de opdrachtgever van de werkzaamheden. In eerste instantie zouden de werkzaamheden uitgevoerd worden door aannemersbedrijf MVOI b.v.maar uiteindelijk werd het werk overgenomen door BO Infra, de aannemer die nu aan het werk is.
Omdat BO Infra dadelijk verantwoordelijk is voor het hele project moeten de door MVOI uitgevoerde werkzaamheden ook door BO Infra gecontroleerd worden. Dit kost helaas natuurlijk extra tijd en geef extra overlast. In een specifiek geval waar een dame uit Woensdrecht door een foute aansluiting veel schade en overlast had, heeft de heer Konings toegezegd om namens Enexis persoonlijk langs te komen om de schade te regelen.
De overlast van de langdurig opengebroken straten en de daardoor veroorzaakte verkeersproblemen gaven veel ergernis bij de inwoners van Woensdrecht en daarom had het Dorpsplatform deze informatieavond georganiseerd.
BO Infra
De aannemer die nu het werk aan het uitvoeren is, is dus BO Infra en Projectmanager Sven van Duuren kwam deze avond uitleg geven over de werkzaamheden.
Hij legde uit dat na de projectuitgifte door Enexis er een vergunning moet worden aangevraagd voor de werkzaamheden die getoetst wordt aan de betreffende regelgeving en waarbij de werkzaamheden met de gemeente worden afgestemd voor wat betreft de planning en de te nemen verkeersmaatregelen.

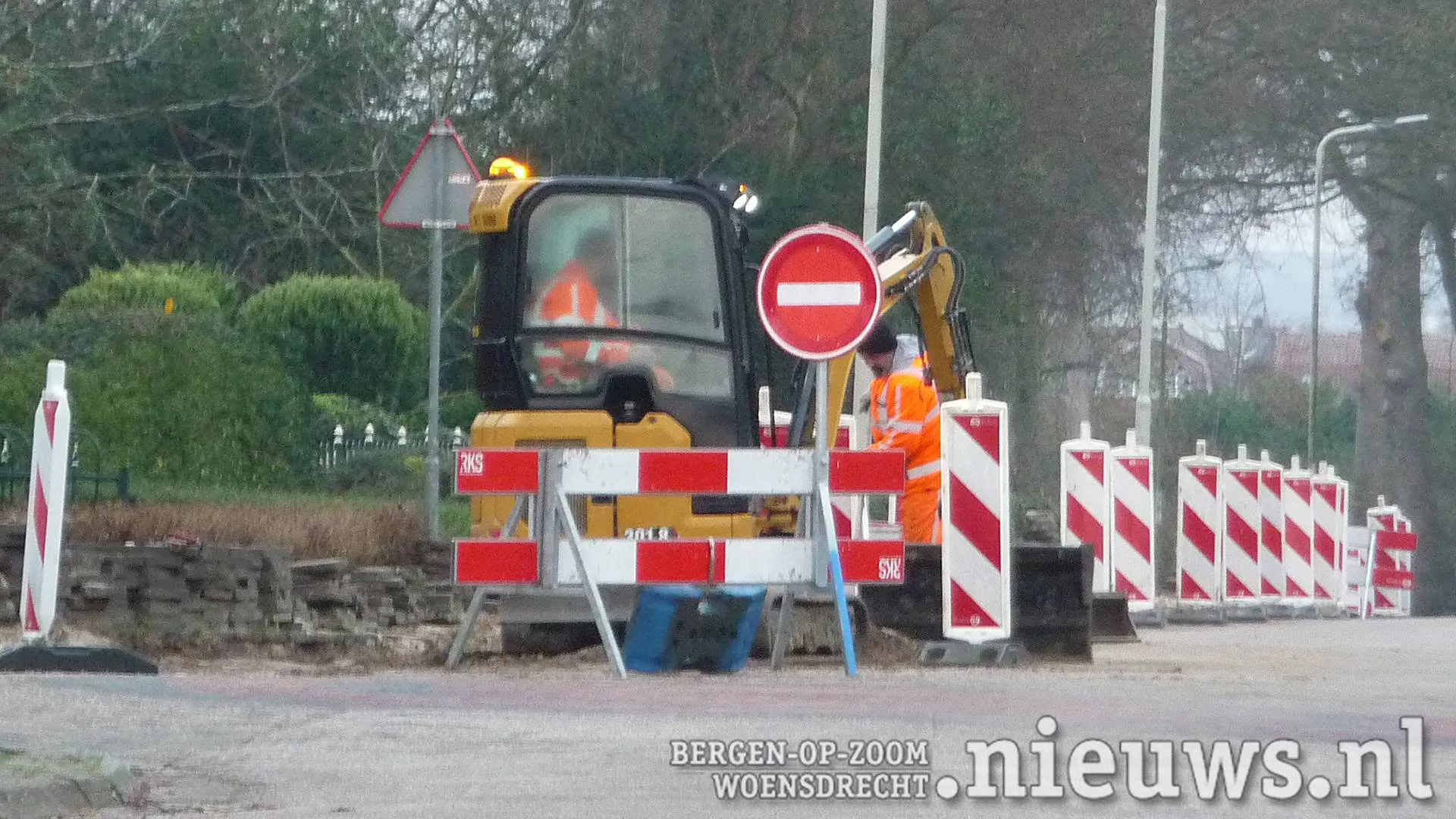

Hoewel de aannemer in verband met de veiligheid van de medewerkers het liefst de weg waar gewerkt wordt helemaal afsluit is er in dit geval, in overleg met de gemeente voor gekozen om met een halve rijbaanafsluiting en met éénrichtingsverkeer te werken. Helaas blijken er nog steeds mensen te zijn die het eenrichtingsverkeer negeren, wat regelmatig tot vervelende situaties heeft geleid.
Omdat met kabels met een lengte van 500 meter wordt gewerkt zal er telkens een groot stuk weg of trottoir open liggen, waar aan gedurende enige tijd gewerkt zal worden. Om te zorgen dat gedurende de werkzaamheden opritten en dergelijke bereikbaar blijven zal er in die situaties een buis in de grond gelegd worden zodat de oprit op een korte onderbreking na, bereikbaar blijft.
BO Infra had gezorgd voor flyers met een QR code naar de website waar de planning en up to date informatie over de werkzaamheden is te vinden, inclusief de contactadressen van de verantwoordelijke personen zodat problemen bij de juiste personen gemeld kunnen worden.

Huisaansluitingen
Alle huis- en bedrijfsaansluitingen moeten op het nieuw aan te leggen stroomnet worden aangesloten. Hiervoor moet een monteur bij de meterkast zijn en zal de stroom voor korte tijd uitgeschakeld worden. Hiervoor moet de monteur dus wel toegang hebben tot het pand. De kabel naar het pand zal geïnspecteerd worden en als de kabel in goede staat is hoeft deze niet vervangen te worden.
Bewoners krijgen een brief over het aansluiten op het nieuwe stroomnet en wanneer de monteur bij de meterkast moet zijn en met bedrijven zal contact opgenomen worden.
Groen en bestrating
Voor aanvang van de werkzaamheden worden foto's en een verslag gemaakt over de begin situatie. na afloop van de werkzaamheden moet alles weer in dezelfde staat teruggebracht worden.
De rest van de gemeente Woensdrecht
Na de kern Woensdrecht zal uiteindelijk de hele gemeente Woensdrecht onder handen genomen worden en zoals het er nu naar uitziet zullen de werkzaamheden door de hele gemeente Woensdrecht was rond 2035 afgerond zijn.
